在工厂里干过的人都知道,生产计划这东西,说容易也容易,说难也难。

纸上写几行字,Excel拉个表,排一下生产线,感觉挺轻松。

可真要落地,情况就完全不一样了:

  • 客户催货

  • 仓库缺料

  • 设备坏机

  • 人手不够

  • ……

生产一乱,计划就是一张废纸。

很多工厂老板或者计划员,经常会问一个问题:生产计划和主生产计划(MPS)、物料需求计划(MRP)这几个东西到底有啥区别?是不是一个意思?

别说小厂,就连不少大厂的计划员也分不清楚,结果导致天天在救火。今天我就用最接地气的语言,把这两个概念掰开揉碎,讲明白。


一、MPS到底是什么?

MPS,全称Master Production Schedule,中文叫主生产计划。

如果用一句话讲清楚:

MPS是企业在一段时间内,对“最终要产出什么、产出多少、什么时候产出”的正式承诺。

注意,它不是销售预测,也不是车间排班表,更不是采购计划。

  • 销售预测说的是:市场可能要多少。

  • 客户订单说的是:客户已经要多少。

  • 车间排程说的是:哪台设备、哪条线、哪一天、哪一班去做。

  • 采购计划说的是:哪些材料要买、什么时候到。

MPS夹在中间,做的是一件更关键的事:把市场需求、客户订单、库存策略、生产能力和交付节奏,翻译成企业可以执行的产出计划。

所以,MPS不能只当成一张计划表。

它更像企业内部的一份交付承诺书。

  • 销售看它,知道哪些订单能不能承诺。

  • 生产看它,知道未来要准备哪些产品和关键半成品。

  • 采购看它,知道后面MRP会拆出哪些物料需求。

  • 仓库看它,知道成品库存和安全库存该怎么安排。

  • 财务看它,能大致判断未来收入、库存和资金占用会怎么变化。

  • 老板看它,才能知道企业接下来的交付压力到底在哪里。


二、为什么有了订单,还要MPS?

很多企业一开始不理解。

客户订单不是已经写清楚了吗?产品、数量、交期都有了,为什么还要多做一个MPS?

因为订单只是需求,MPS才是企业对需求的消化结果。

客户说要1000件,不代表工厂就能马上生产1000件。

客户说月底要,不代表你的物料、设备、人员、检验、外协都能跟得上。

客户今天下单,明天又改数量,后天又改交期。如果企业没有MPS,生产计划就会被订单拖着跑。销售催一次,计划改一次;客户变一次,车间乱一次。

最后,大家看起来都很忙,工厂却不一定更快。

MPS的价值,就是把外部需求先放进企业内部规则里过一遍

  • 这张订单要不要接?

  • 接了以后占用哪一周产能?

  • 是直接用库存交,还是安排生产?

  • 是按订单生产,还是先补成品库存?

  • 某个爆品要不要提前备货?

  • 关键零部件是不是要提前投产?

这些问题不解决,后面的MRP、采购、排产、仓储都会跟着乱。

所以,MPS不是为了多一道流程,而是为了让企业不要拿客户订单直接冲击车间。


三、MPS主要管哪些对象?

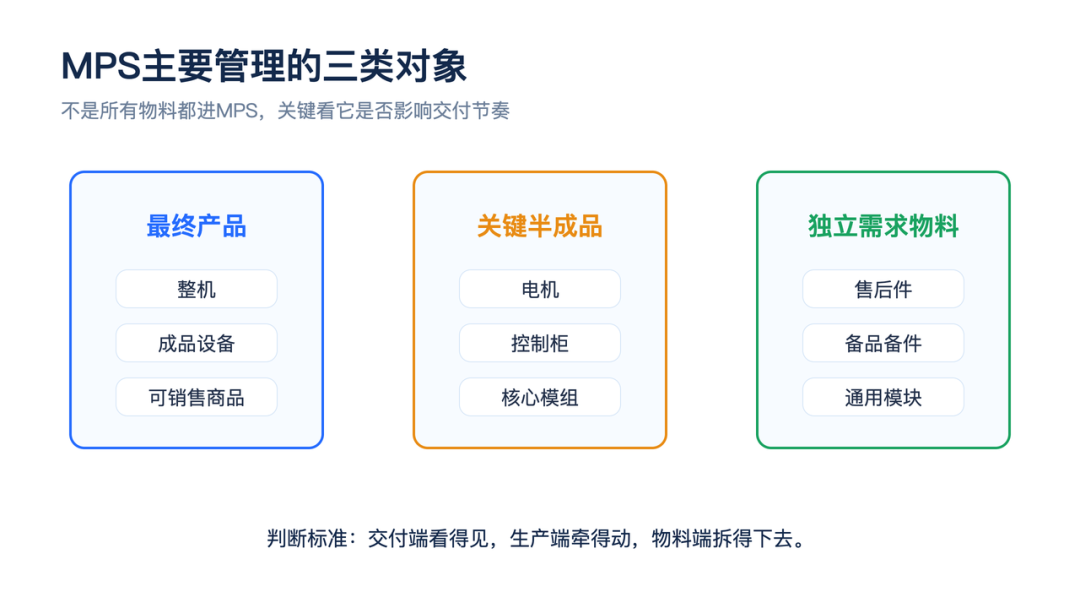

MPS一般管不到每一个螺丝、每一种包装材料。

它主要管三类对象。

第一类,是最终产品。

比如整机、成品设备、可直接销售的商品。这类产品直接面对客户交付,通常是MPS最核心的计划对象。

第二类,是关键半成品。

有些企业虽然最终交付的是整机,但真正制约交期的是关键组件。比如电机、控制柜、核心机加工件、模组、标准套件。这些东西如果周期长、价值高、通用性强,也可以纳入MPS。

第三类,是独立需求物料。

有些备品备件、售后件、通用模块,不一定依附某张整机订单,也可能有独立销售需求。这类物料如果影响交付,也应该进入MPS管理。

简单说,MPS管的是“交付端看得见、生产端牵得动、物料端拆得下去”的对象。

它不宜太粗。

太粗,就指导不了生产和物料。

它也不能太细。

太细,就会变成另一张庞大的明细计划表,计划员天天维护,业务却用不起来。


四、MPS和MRP是什么关系?

讲MPS,绕不开MRP。

这两个词经常被放在一起,但它们解决的问题不一样。

MPS回答的是:成品或关键半成品要在什么时候产出多少。

MRP回答的是:为了完成这些产出,下层物料需要什么、需要多少、什么时候采购或投产。

举个简单例子。

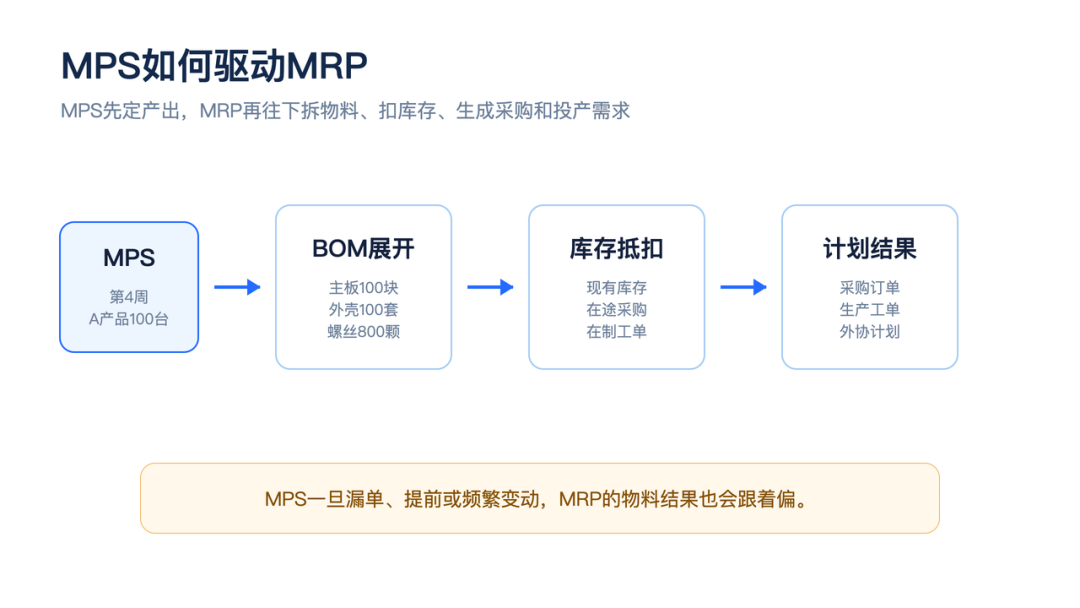

某工厂第4周要交付A产品100台。这个“第4周产出A产品100台”,就是MPS要确定的内容。

系统再根据A产品的BOM往下拆:

  • 每台A产品需要主板1块,那就需要主板100块。

  • 每台A产品需要外壳1套,那就需要外壳100套。

  • 每台A产品需要螺丝8颗,那就需要螺丝800颗。

再扣掉库存、在途、在制和安全库存,算出真正还缺多少。这就是MRP在做的事。

所以,MPS是MRP的源头。

MPS如果不准,MRP算得再认真也会偏。

比如MPS里把第4周100台写成第3周100台,MRP就会提前拉动物料,库存压力上升。

如果MPS漏了一张大订单,MRP就不会提前算料,到了临近交付才发现缺件。

如果MPS频繁变,MRP就会跟着频繁变,采购单、生产工单、外协计划全都被反复拉扯。

很多企业说MRP跑不准,问题不一定出在MRP公式。

更常见的原因,是MPS没有先稳住。


五、MPS不是越灵活越好

计划员最怕一种情况:今天刚排好,明天又推翻。

  • 销售说客户改交期了。

  • 老板说这个大客户要优先。

  • 仓库说库存盘点后发现少了。

  • 采购说供应商延期。

  • 车间说设备坏了。

每一个变化都是真的,每一个部门都有理由。但如果所有变化都直接冲进MPS,主生产计划就会变成一张永远不可信的表。

所以,MPS必须有时间边界。

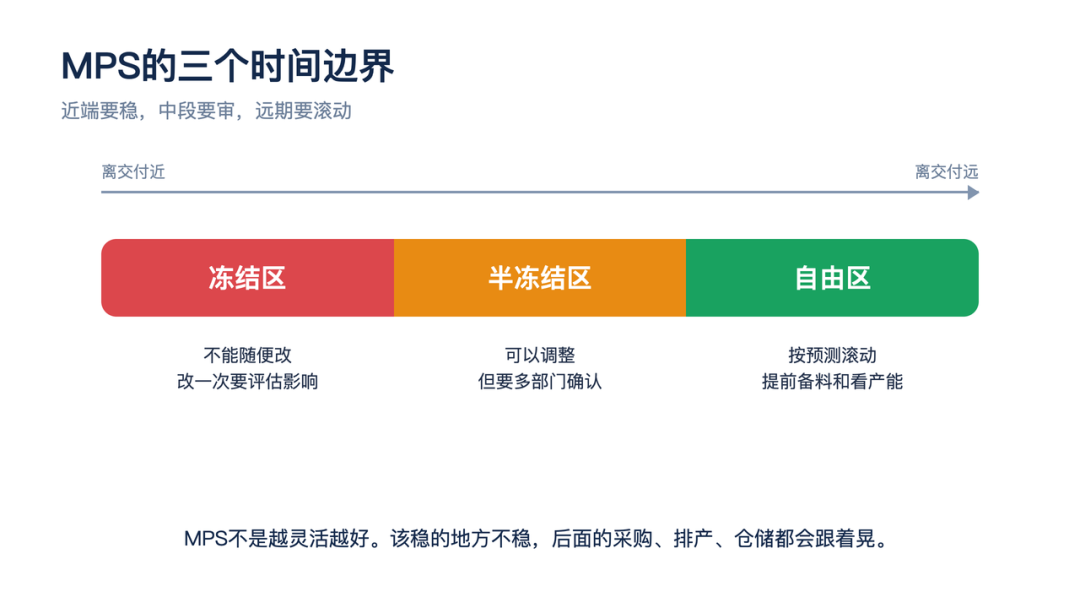

通常可以分成三个区间来看。

第一个区间,是冻结区。

离交付很近的计划,已经影响到备料、排产、派工、检验和发运。这个区间不能随便改。并非完全不能改,而是改一次就要有人评估影响:哪些工单要停,哪些物料会积压,哪些订单会延误,谁来承担取舍。

第二个区间,是半冻结区。

这个区间里的计划可以调整,但不能随口调整。比如客户追加订单、供应商延期、产能变化,都可以触发调整,但需要计划、生产、采购、销售一起确认。

第三个区间,是自由区。

更远期的计划,主要用于预测、备料和产能准备。这里可以根据需求变化滚动调整,帮助企业提前看见趋势。

MPS真正难的地方,不在于做出一张表。

难的是让企业形成共识:哪些计划可以动,哪些计划不能轻易动,谁有权动,动了以后谁负责把影响讲清楚。


六、一张合格的MPS表,至少要有这些字段

如果企业想把MPS做起来,不要一开始就追求复杂。

先把一张基础表做清楚。

  • 产品编码产品名称,用来确定计划对象。

  • 规格型号版本,用来避免新旧版本混在一起。

  • 计划周期,用来说明是按天、按周还是按月排。

  • 客户订单数量,用来承接已经确认的需求。

  • 预测需求数量,用来承接市场预测和备货策略。

  • 期初库存,用来判断现有可用资源。

  • 计划生产数量,用来形成可以执行的产出安排。

  • 计划完工日期,用来给生产和交付确定时间点。

  • 可承诺量,用来告诉销售还能不能接新单。

  • 冻结标识,用来区分哪些计划不能随便变。

  • 责任人调整记录,用来追溯计划是谁改的、为什么改的。

这些字段不复杂,但它们解决的是企业每天都会遇到的问题。

产品版本不清,生产可能做错版本。

预测和订单不分,容易备多或备少。

没有可承诺量,销售就只能靠问人来判断能不能接单。

没有冻结标识,短期计划会被反复改。

没有调整记录,计划变了以后,很难追责,也很难复盘。

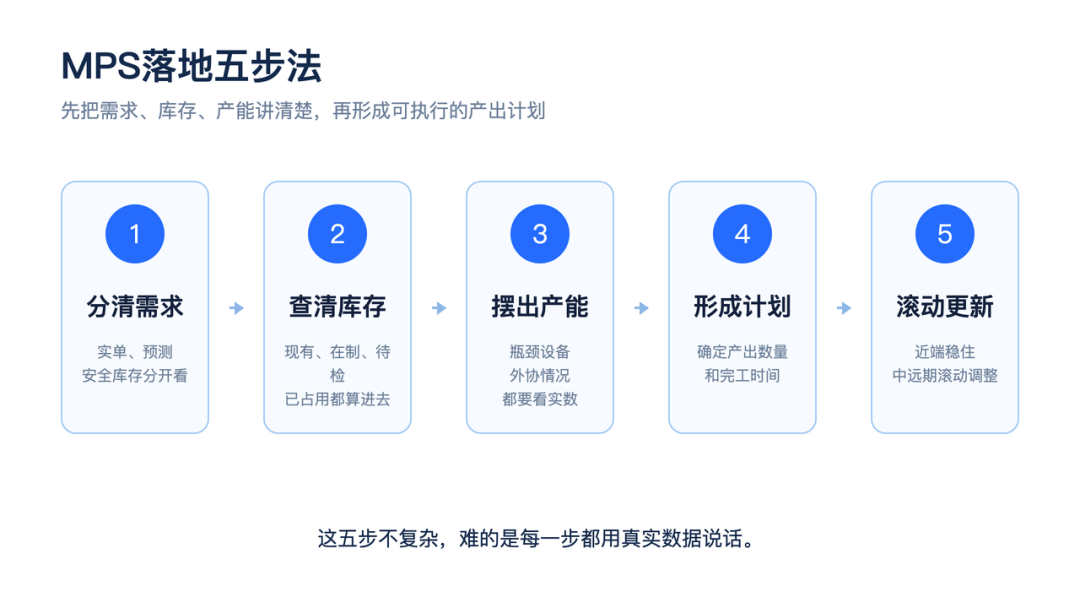

七、MPS怎么做?可以按这五步来

第一步,把需求分清楚。

客户实单、销售预测、安全库存、备货计划,不要混在一个数字里。实单要优先保证,预测要有可信度,安全库存要有规则,备货不能只凭感觉。

第二步,把库存和在制品查清楚。

MPS不是从零开始排。仓库里有什么,车间正在做什么,已经完工待检什么,客户已经占用了什么,都要算进去。

第三步,把产能约束摆出来。

一周理论上能做1000件,不代表真实就能做1000件。换型、检验、设备保养、人员请假、瓶颈工序、外协等待,都会吃掉产能。

第四步,形成主生产计划。

把需求、库存、在制、产能和交付要求放在一起,确定每个周期要产出什么、产出多少、什么时候完工。

第五步,滚动更新,但不随意推翻。

MPS一般不是一年做一次,也不是每天从头排一次。更常见的方式,是按周或按固定周期滚动更新。近端计划稳住,中远期计划动态调整。

这五步看起来简单,但能把它做扎实的企业并不多。

不少工厂的问题就出在第一步和第三步:需求没有分清,产能没有讲实。后面再上系统,也只是把不清楚的东西搬到线上。


八、MPS做不好,企业会出现哪些问题?

第一个问题,是销售承诺失真。

销售不知道真实可承诺量,只能反复问计划、问仓库、问车间。问到最后,客户还在等回复,内部已经开了几轮小会。

第二个问题,是生产频繁插单。

没有稳定的MPS,订单优先级就容易靠声音大小决定。谁催得急,谁的单先排。短期看解决了一个客户,长期看打乱了整条产线。

第三个问题,是采购忽多忽少。

MPS不稳,MRP就不稳。今天算出要买,明天又取消;今天不买,后天又紧急催料。采购的问题未必是执行不努力,更可能是上游计划一直在晃。

第四个问题,是库存越来越难看。

有些物料买早了,压在仓库;有些物料没提前准备,到了生产前才发现缺。成品库存也一样,该备的没备,不该备的越堆越多。

第五个问题,是会议越来越多。

计划不清楚,系统就给不了确定答案。于是大家只能开会协调。销售、计划、采购、生产、仓库、质量都来,但会议开完,很多问题还是要回去查表、问人、改计划。

这些问题表面上各不相同,背后经常是同一件事:企业没有一张被共同认可的主生产计划。


九、此外,MPS和APS、生产排程也不是一回事

MPS和APS、生产排程的核心区别在于:

MPS是要先确定主生产节奏的:比如某个周期要完成哪些产品,数量是多少。

而APS在这个基础上进一步考虑设备、人员、工序、换型、瓶颈资源,帮企业做更细的排程优化

生产排程则更贴近车间执行:今天哪台设备做哪张工单,先做哪一道工序,班组怎么安排。

可以这样理解:

  • MPS决定“企业准备交付什么”。

  • MRP决定“为了交付,需要准备什么物料”。

  • APS决定“有限资源下,怎么排更合理”。

  • MES负责“车间实际怎么执行、怎么报工、怎么追踪”。

  • WMS负责“物料和成品在仓库里怎么收、发、存、移”。

如果MPS没做好,后面这些系统业务都会很累。

  • APS会面对一堆反复变化的需求。

  • MES会接到经常调整的工单。

  • WMS会不断处理临时领料、退料、补料。

  • 采购会被紧急需求追着跑。

所以,企业做计划体系,不能只盯着排程软件。排程再高级,也需要一个相对稳定、相对可信的主生产计划作为上游。


十、企业什么时候需要认真做MPS?

不是所有企业一开始都要把MPS做得很重。

如果企业订单少、产品简单、生产周期短,老板和计划员靠经验还能管住,先用简单计划表也可以。

但如果出现下面几种情况,就应该认真建设MPS了。

  • 产品种类越来越多。

  • 客户交期越来越短。

  • 订单变更越来越频繁。

  • 关键物料采购周期越来越长。

  • 生产经常插单,车间抱怨计划天天变。

  • 销售不敢承诺交期,只能等内部确认。

  • MRP算出来的物料需求经常不准。

  • 库存一边积压,一边缺料。

一旦这些问题同时出现,企业需要的就不只是一个排产表,而是一套从需求到交付的计划规则

MPS就是这套规则的起点。


最后

很多人以为,主生产计划就是计划员的一张表。

这句话只说对了一小半。

它是销售承诺、生产能力、库存策略、采购节奏和客户交付之间的一次平衡。

MPS做得好,企业不一定马上变得轻松,但至少会少很多拍脑袋的承诺,少很多临时插单,少很多到了生产前才发现缺料的慌乱

  • 它让销售知道什么能答应。

  • 让生产知道未来要做什么。

  • 让采购知道物料为什么要提前准备。

  • 让仓库知道库存不是越多越安全。

  • 让老板知道交付能力到底卡在哪里。

如果企业正在建设ERP、MRP、MES、APS,或者准备用低代码平台搭一套生产计划系统,MPS都不应该被跳过。像织信这样的企业级低代码平台,适合把销售订单、预测需求、库存、BOM、MRP、工单、报工和交付数据放到同一套业务逻辑里,让MPS不只停留在Excel表里,而是真正成为后续物料计划和生产执行的源头。

一句话总结:

MPS不是把订单排成表,而是让企业先想清楚:哪些需求值得承诺,哪些产能已经被占用,哪些交付必须提前准备。


MPS与相关系统的分工速查

系统/计划

主要回答的问题

和MPS的关系

MPS

最终产品或关键半成品什么时候产出多少

计划源头

MRP

下层物料需要什么、多少、何时准备

由MPS驱动

APS

有限产能下怎么排更合理

承接MPS并细化排程

MES

车间如何执行、报工、追踪

执行MPS拆出的生产任务

WMS

物料和成品如何收发存移

配合MPS保障齐套与交付


阅读原文:原文链接


该文章在 2026/9/14 16:08:57 编辑过
关键字查询
相关文章
正在查询...
点晴ERP是一款针对中小制造业的专业生产管理软件系统,系统成熟度和易用性得到了国内大量中小企业的青睐。
点晴PMS码头管理系统主要针对港口码头集装箱与散货日常运作、调度、堆场、车队、财务费用、相关报表等业务管理,结合码头的业务特点,围绕调度、堆场作业而开发的。集技术的先进性、管理的有效性于一体,是物流码头及其他港口类企业的高效ERP管理信息系统。
点晴WMS仓储管理系统提供了货物产品管理,销售管理,采购管理,仓储管理,仓库管理,保质期管理,货位管理,库位管理,生产管理,WMS管理系统,标签打印,条形码,二维码管理,批号管理软件。
点晴免费OA是一款软件和通用服务都免费,不限功能、不限时间、不限用户的免费OA协同办公管理系统。
Copyright 2010-2026 ClickSun All Rights Reserved  粤ICP备13012886号-9  粤公网安备44030602007207号
